一、 项目简介
永零高速公路项目,起于二广高速永州北服务区以北约2.2km,终点与零道高速顺接,全长58.766km,土建工程分为5个合同段,路面工程分为3个合同段。永零高速土建三标全长12.746km,合同金额6.78亿元,位于永州市东安县,预计今年9月完工。土建项目完工后将同步转入路面施工,永零高速路面一标全长36.5km,合同金额5.03亿元,工期14个月。项目的建设将完善永州综合交通网络,进一步提升中心城区的辐射和带动力,增进沿线群众的民生福祉,促进区域资源开发和经济社会协调发展具有重要意义。
项目争创目标:湖南省优质工程奖
二、 项目党组织建设情况
永零三标项目党支部成立于2021年11月,现有正式党员6名,含3名流动党员,预备党员1人,设党支部书记1人,由项目经理“一肩挑”。为深入开展标杆创建活动,有力提升项目工地党建工作水平,支部成立“党员先锋队”、“青年突击队”,聚焦项目安全生产中心任务,推进项目高质量快速建设。
三、主要做法
保质量。以习近平新时代中国特色社会主义思想为指导,把党建工作融合到现场施工中去,以高质量党建引领工程高质量建设。结合永零高速公路工程实际,成立了以支部书记为组长的质量保障小组,落实生产质量责任制,争取将业务骨干培养成党员,各党员、发展对象、入党积极分子以身作则,在岗位上发挥先锋模范作用,彰显“头雁效应”。

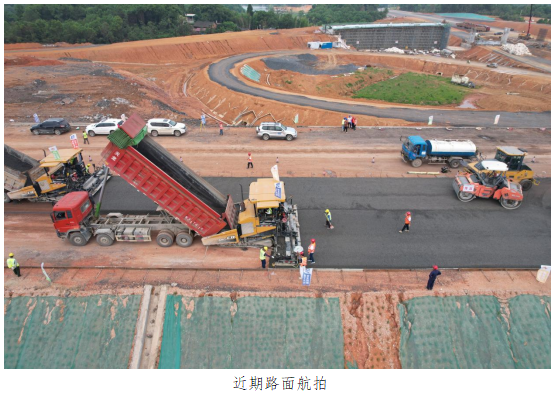

促进度。在施工关键期,党员干部挂牌作战,成立“党员先锋队”“青年突击队”,带领全线450多名参建人员“战天斗地抢建设”,每一次节假日,工地现场都是忙碌的身影,每一次“黄金周”,都是项目的“生产周”“攻坚周”。截至5月底,永零三标累计完成总产值的97%,是5个土建合同中完成产值最高的,路基精加工交验已完成90%,是其它标段的3倍多,桥涵系施工已全部完成,成为永零高速第一个完成所有桥涵施工的标段。永零高速路面一标已完成总产值的30%,底基层摊铺已完成50%,是永零高速路面项目进度最快的标段。

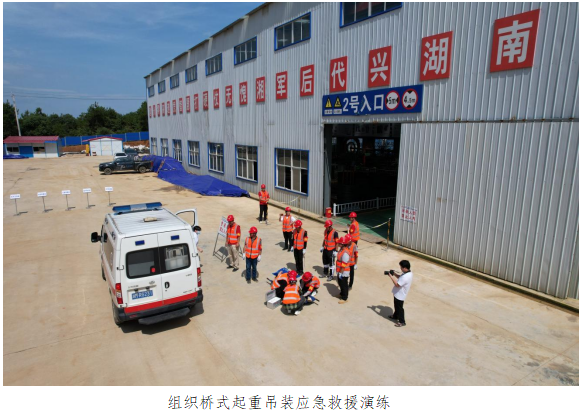

抓安全。党建引领生产安全,党员干部担任安全生产监督员,开展安全培训、安全专项学习、安全警示教育20余次,并立足项目生产实际,组织消防、防触电专项安全演练2次,桥式起重吊装应急救援演练1次,切实提升一线作业人员的安全意识,有效提升事故防范和救援能力。
聚人心。项目支部结合自身实际,与当地政府部门等开展支部联建活动10余次,组织了红色观影、送清凉、金秋助学、敬老院慰问、篮球赛等活动,进一步增强项目党员群众的凝聚力和向心力,激发党员的干事创业热情,构建当地路地和谐关系,卓有成效地解决线路难题。
重宣传。紧紧围绕项目工作生产,及时与永州电视台、红网等各类媒体密切联系,发布新闻报道10余篇,全方面、多形式展现关键节点建设、项目党的建设等情况,将项目亮点及时宣传出去,形成强大的宣传声势,营造良好的宣传氛围。

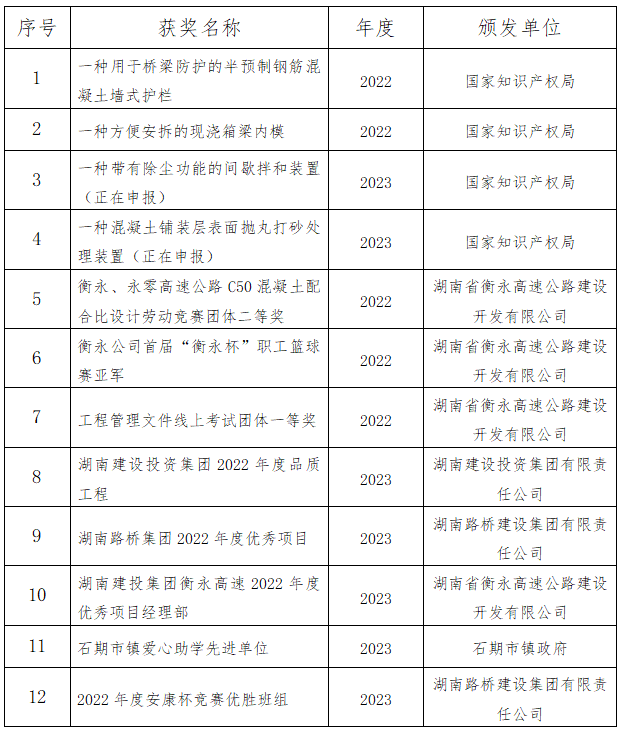

四、工程获奖与综合效益
